Turmush — Для обеспечения электроснабжения строительных работ в рамках проекта “Три вершины", филиал ОАО «НЭСК» – Иссык-Кульское ПЭС – ведёт строительство подстанции 35/10 кВ в долине Жыргалан.

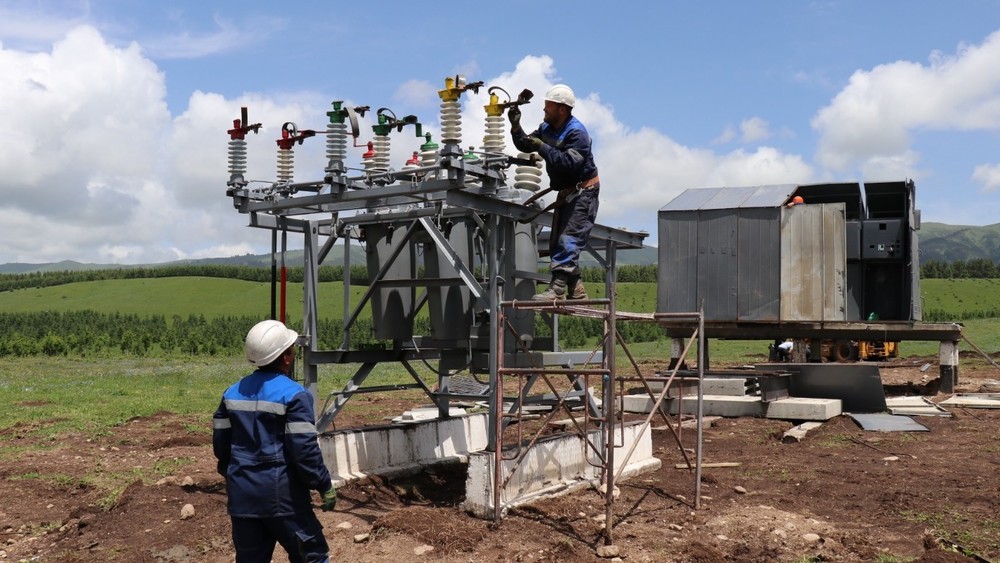

Как сообщили в Иссык-Кульском ПЭС, к настоящему моменту уже завершены работы по устройству фундамента под электрооборудование. Установлены выключатель 35 кВ и комплектное распределительное устройство КРУН-10 кВ. В ближайшее время планируется монтаж силового трансформатора мощностью 2500 кВА.
Одновременно с этим, реализуется ряд сопутствующих мероприятий для повышения надёжности и безопасности электроснабжения. Воздушная линия 35 кВ протяжённостью 6 км будет заменена на кабельную линию аналогичного напряжения. Также предусмотрена установка дополнительного трансформатора 10/6 кВ мощностью 1000 кВА и строительство воздушной линии 6 кВ длиной 300 метров.
В настоящее время ведутся работы по согласованию и определению участков для прокладки кабельной линии 35 кВ и размещения трансформаторной подстанции 10/6 кВ.
